基于建筑技术的不断完善,冬季进行混凝土施工的现象越来越普遍,由于混凝土冬季施工容易出现各种冻害,因此为提高建筑工程的质量,提高混凝土的强度与耐用性,需要加强对混凝土冬季施工的管理,防止其出现各种病害。
1 做好冬季混凝土施工的前期准备工作
首先,在进行混凝土施工前一定要认真分析施工的环境,尤其是关注施工前后几天的天气和气温变化情况,及时根据相应的气候变化采取相应的保温措施。比如在工程施工即将进入冬季之前,要先做好各种防御措施,尽可能将各种不利因素消除在萌芽状态;其次,施工单位要组织冬季混凝土施工设计编制。施工单位要专门针对冬季施工编制相应的施工方案,根据具体的施工任务选择相应的施工设备、材料以及人员,并且科学地按照施工流程规范施工工序,合理安排各种施工材料的存放地点等。最后,施工单位编制的冬季混凝土施工方案要报建设单位、监理单位审批之后才可以实施。
2 加强混凝土冬季施工的技术与管理工作

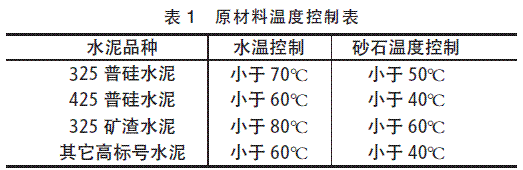

一是在混凝土冬季施工之前一定要在基坑的主风向采用搭设挡风墙,当然挡风墙的搭设一定要注意挡风墙与基坑之间的距离,给混凝土浇筑施工留出足够的距离;二是混凝土的组成材料一定要注重经过加温处理,一般需要将混凝土的稳定控制在35°C 以内,并且保证砂砾中不得含有直径大于1cm 的冻块,并且要使用热水加热的方法进行混凝土的搅拌,如果使用热水仍然不能达到混凝土施工所要求的稳定,就要考虑对砂石进行加热,以此实现混凝土施工所要求的温度。具体而言,冬季施工对混凝土原材料的加热温度应该给予控制,具体标准见表1;三是严格规范混凝土的搅拌、运输以及浇筑工艺技术。在混凝土进行搅拌时要先投入砂石和水拌合,然后再投入水泥拌合,不得将水泥与热水直接搅拌,以免产生假凝。搅拌时间比常温季节延长50%,严禁将带有冻团和冰雪的砂石装入搅拌机内。商品混凝土搅拌站对混凝土搅拌运输冬施要求按照规范规定来控制。同时也要对混凝土的运输机械进行保温处理,以此减少因为运输机出现热量损失,而导致混凝土的温度降低。施工单位也要科学地规划混凝土运输路线,尽可能减低混凝土运输的距离,实现快运快浇筑的目的。
3 做好混凝土的养护
如前所述,冬季混凝土施工需要采取科学的养护手段,如果采取科学的养护手段可以增强混凝土的强度,因此在冬季施工需要根据不同的气候变化、温度高度等采取不同的养护措施。目前对于冬季混凝土施工的养护主要分为以下三个方面:一是正温养护。正温养护就是虽然施工的气温低于0℃,但是通过一定的手段可以保证混凝土在浇筑之后保持一段时间的正温,以此满足混凝土对抗早期冻害的能力。混凝土正温养护工艺的基本做法是:对混凝土的原料进行加热处理、保证各种混凝土设备的保温、对混凝土浇筑所使用的模板等进行保温处理;二是负温养护。负温养护主要是对混凝土强度要求不高的施工建筑而言的,负温保养比较适用于温度不低于0℃的气候条件下。负温养护主要是在混凝土浇筑时对原材料进行加热,以便实现混凝土浇筑时达到其规定的要求,负温养护最大的特点就是养护工序比较简单,能够有效地防止混凝土的早期冰冻;三是综合养护。综合养护是平时冬季混凝土施工中经常使用的一种养护方式,综合养护不仅能够降低能耗、提高混凝土的硬度时间,而且还可以降低防冻剂的添加,为施工单位节省大量的成本。综合养护的主要做法是:在混凝土中添加少量的防冻剂,并且采取各种加热措施,实现混凝土在完成浇筑以后其温度达到10℃以上。通常综合养护工艺适用于自浇筑起6 个小时内气温不低于10℃的天气情况下。
