首 页
关于我们
新闻中心
工程项目
工程业绩
技术创新
联系我们
您当前位置:
亿达滑模
>>
技术创新
>>
施工技术
技术创新
施工技术
技术成果
混凝土工程冬季施工技术措施
日期:2015-5-13 14:28:19 来源:本站原创 浏览数:
分享到:
冬季施工是指当施工现场环境的昼夜平均气温连续5 天稳定低于5℃或最低环境气温低于- 3℃时,应视为进入冬期施工。根据历年气象资料表明,黑龙江省大部分地区在每年10 月15 日至翌年5 月15 日可视为冬期,冬期长,许多工程附属零星工程各分项作业正处于冬期施工阶段。为确保冬季施工顺利进行,必须制定冬期施工措施。
1· 混凝土冬期施工方法

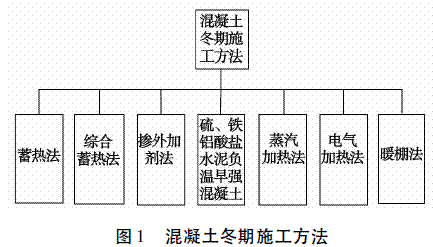

混凝土冬期施工方法,见图1。
以上方法可单独使用也可综合使用,但经常用到的有蓄热法、综合蓄热法和掺外加剂法。
1) 蓄热法就是在混凝土浇筑后,利用原材料加热及水泥水化热的热量,通过适当保温延缓混凝土冷却,使混凝土冷却到0℃前,其强度达到或超过规定的受冻临界强度的施工方法。其特点是施工简单、不需外加热源、节能、冬期施工费用低,冬期施工应优先采用。只有蓄热法不能满足要求时,才考虑选择其它方法。一般在较厚较大体积的结构适用,当平均气温T≥ - 5℃,结构表面系数M≤5 时可使用。
2) 综合蓄热法就是掺早强型并具有一定防冻性能的复合外加剂的混凝土浇筑后,利用原材料加热及水泥水化热的热量,通过适当保温延缓混凝土冷却,使混凝土冷却到0℃或规定温度前,其强度达到或超过规定的受冻临界强度的施工方法。
3) 蓄热法热工计算,冬期施工的混凝土,其原材料加热和搅拌,混凝土运输、浇筑和养护,均应进行热工计算,并应据此施工。混凝土热工计算可根据《建筑工程冬期施工规程》( JGJ 104 - 1997) 中的要求,也可采用了冬季施工热工计算软件进行热工计算。
4) 掺外加剂法就是在混凝土拌和物中掺入防冻剂材料,常用的有: ①氯盐溶液配制的混凝土具有防冻早强的明显效果; ②由无氯盐的早强剂配制的混凝土; ③由亚硝酸钠、硝酸盐、碳酸盐或以这些盐类为防冻组分,与早强、减水、引气、阻锈等组成复合配制的混凝土。

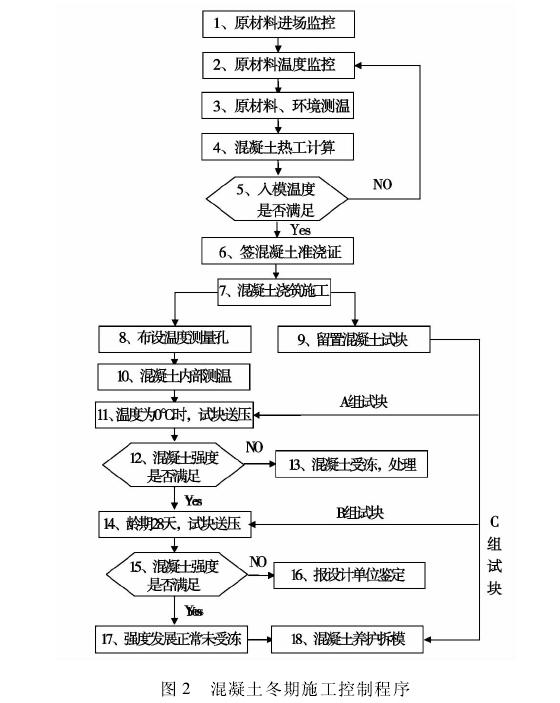

2· 混凝土冬期施工控制程序
1) 水泥应选用水化总热量大的R 型水泥或单位水泥用量较多的32. 5 级水泥,不宜掺粉煤灰。应优先选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不低于32. 5; 水泥用量不应少于300 kg /m3 ; 水灰比不应大于0. 6。
2) 应用清洁,不得含有冰、雪、冻块及其它易冻裂物质。
3) 采用当地主管部门认可的防冻剂、早强剂或复合型外加剂,要有市建委颁发的使用准用证,出厂合格证及产品说明书,并且经过复试和实际考察合格后才能使用。
4) 原材料温度控制,拌和水的水温不宜超过80℃( 标号低于42. 5 的普通硅酸盐水泥、矿渣硅酸盐水泥最高水温80℃; 标号高于及等于42. 5 的普通硅酸水泥、矿渣硅酸盐水泥最高水温60℃) 。水泥库在要浇筑前一天提高库内温度,保持在15℃左右,水泥不得直接加热。外加剂放置在水泥库内保温。

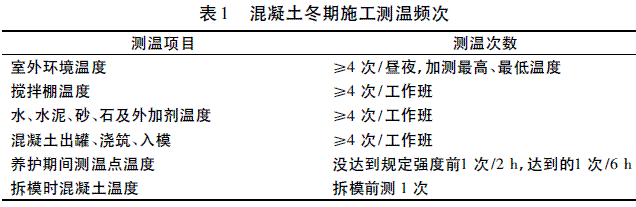

5) 测温方法及频次。在每班次混凝土浇筑前,都要测量相关原材、环境温度,以便利用测得的温度数据进行混凝土热工计算,确保混凝土入模温度不得低于5℃。见表1。
6) 混凝土的养护,选用传热系数小的草帘、草袋、锯末或炉渣覆盖,地下工程可用未冻结土覆盖,用生石灰与湿锯末均匀拌和覆盖等。见图2。
3· 总结分析
应注意天气预报,在实际施工中应根据气温变化采取保温防冻措施。当连续五昼夜平均气温低于- 5℃,或最低气温低于- 15℃时,宜停止施工。
一般情况下搅拌机出料温度大于10℃,混凝土拌和物的摊铺完成后的温度不应低于5℃,以保证混凝土的起始养护温度不低于5℃。当气温低于0℃或浇筑温度低于5℃时,应将水和砂石料加热后搅拌,最后加入水泥,水泥严禁加热。
混凝土浇筑前,基层应无冰冻、不积雪,拌和物中不得使用带有冰雪的砂、石料,可加经优选确定的防冻剂、早强剂。
冬期养护时间不得少于28 d,养护期应经常检查保温、保湿隔离膜,保持其完好,并应按规定检测气温与混凝土面层温度,确保混凝土面层最低温度不低于5℃。混凝土的弯拉强度低于1MPa 或抗压强度低于5MPa时,严禁遭受冰冻。
相关阅读
上一条:
概述水利水电工程中的斜井施工
下一条:
王台铺煤矿条带式充填开采技术的应用
